中國儲能網訊:3月29日,福建省發改委下發《關于組織開展2022年集中式光伏電站試點申報工作的通知》。《通知》要求,試點項目必須同步配套建成投產不小于項目規模10%(時長不低于2小時)的電化學儲能設施。儲能設施未按要求與試點項目同步建成投產的,配建要求提高至不小于項目規模15%(時長不低于4小時)。

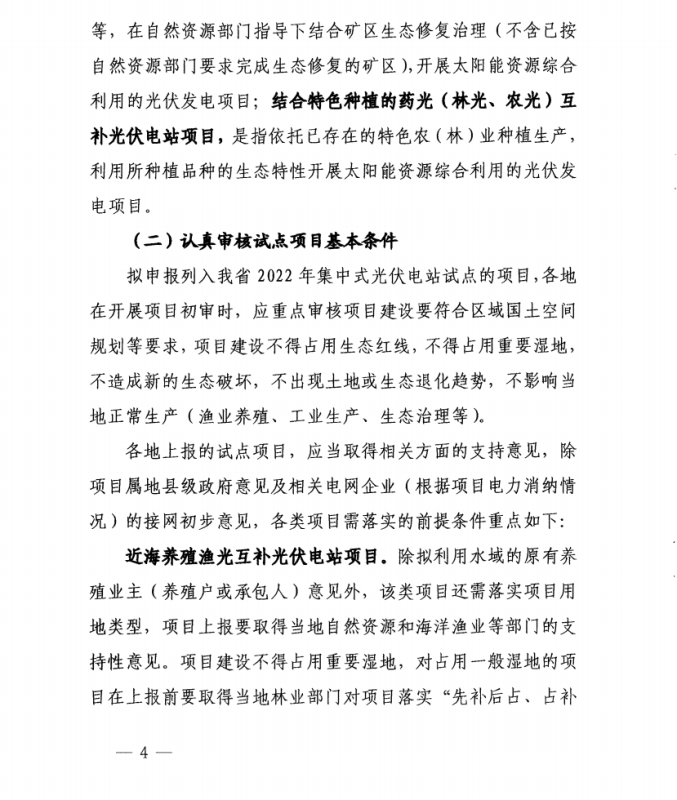

文件如下:
