梅州抽水蓄能電站最后一臺機組試運行

作者:中國儲能網新聞中心 來源:中國電建集團 發布時間:2022-05-25 瀏覽:次

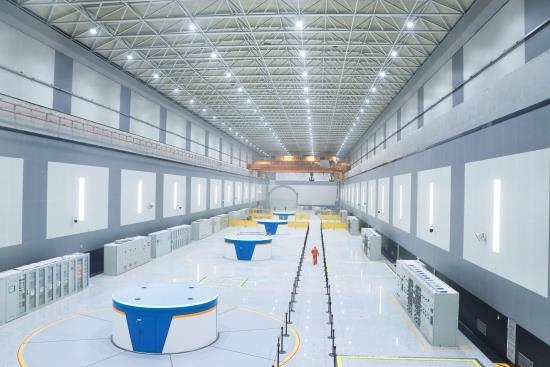

中國儲能網訊:5月23日,水電八局承擔安裝調試的廣東梅州抽水蓄能電站最后一臺機組(4號機組)有水調試完成,正式邁入15天投產考核試運行期。


抽水蓄能,即以水為儲能介質,通過電能與水的勢能相互轉化,實現電能的儲存和釋放。梅州抽水蓄能電站項目是目前國內第二、廣東省第一大水庫容量的抽水蓄能電站。電站裝機容量為4臺30萬千瓦機組(一期)。

4臺機組全部投產后,電站預計年發電量可達15.7億千瓦時,將主要承擔廣東電網調峰填谷、調頻調相和事故備用功能,每年預計可節約標準煤17.1萬噸、減少二氧化碳排放42.8萬噸、減少二氧化硫及粉塵排放0.15萬噸。

從 2021 年 12.10日至今,梅蓄電站已經陸續完成 3 臺30萬千瓦級機組投運。4號機組先后于今年2月 19 日、3月 5 日完成定子和轉子吊裝;4月25日首次開機啟動一次成功,進入有水調試階段;4月29日4號機組500千伏主變開始沖擊倒送電。

機組整組啟動前,項目部按照啟動試運行大綱要求進行了啟動前調試、水輪機方向試驗、水泵方向試驗、水輪機與水泵轉換試驗、涉網試驗等多項試驗。在密集的調試試驗中,4號機組連續實現一次性倒送電、一次性抽水調相并網、一次性通過泵水試驗、一次性發電并網和一次性甩100%負荷五個成功。

調試期間,機組運行穩定,各部位的振動、擺度、瓦溫等運行參數均優于優良標準。且繼前3臺機組后,4號機組的各軸承擺度也全部均在5道(0.05毫米)左右,標志著梅蓄4臺機組擺度全部進入“5道時代”,開拓了國內抽蓄機組的擺度先河。

近期廣東降雨頻繁、雨水充沛,電站兩個庫區的蓄水量大大增加,為機組全面投產發電做好了良好的鋪墊。項目部將咬緊最后的沖刺關節,安全、高效的把控好全面投產的目標不動搖,積累抽蓄經驗,為后續的綠色抽蓄項目做持續貢獻。

分享到:

關鍵字:梅州抽水蓄能電站

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
