甘肅張掖抽水蓄能電站項目樞紐工程開工建設

作者:牛健剛 段曉梅 來源:張掖市融媒體中心 發布時間:2023-12-29 瀏覽:次
       中國儲能網訊:

  記者牛健剛:“我現在是位于甘肅省列重大工程項目——甘肅張掖抽水蓄能電站的建設項目現場,在我身后是通風兼安全洞現已完成開挖建設,下一步將開始主廠房的開挖建設?!?/section>
圖片
  通風兼安全洞的順利貫通,標志著張掖抽水蓄能電站樞紐工程——項目主廠房也將開工建設。該項目是甘肅省“十四五”重點實施項目,也是甘肅省首批開工建設的抽水蓄能電站,此次貫通的通風兼安全洞全長1206.7米,洞身凈斷面寬8.7米,高8.55米。
圖片

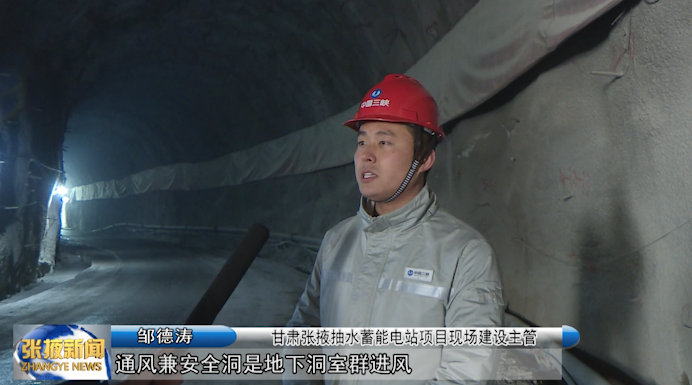

  甘肅張掖抽水蓄能電站項目現場建設主管鄒德濤:“通風兼安全洞是地下洞室群進風和安全疏散的重要通道,也是主廠房首層開挖的唯一通道,歷經281天,克服施工難度大、安全風險高、地質圍巖不穩定等重重困難,今天順利貫通,為主廠房的開挖啟動奠定了堅實基礎。”
  張掖抽水蓄能電站為一等大(1)型工程,樞紐工程由上水庫、下水庫、輸水系統、地下廠房和地面開關站等建筑物組成,電站總裝機容量140萬千瓦,設計年發電量16.37億千瓦時,工程總投資96億元。
圖片
  長電(張掖)能源發展有限公司執行董事趙爽:“我們在2023年率先完成了通風兼安全通道開挖,2024年我們將實現供水、供電、道路、房建等工程的全面開工,啟動主廠房開挖、上下水庫開挖,年內預計投資超過10億元?!?/section>
  圖片
  張掖市成本監測與重點項目服務中心副主任 徐克輝:“這個重要節點預示著比我們可研確定的工期提前了6個月,建成后將為我們甘肅電網的調峰、調頻做出巨大的貢獻,未來服務于甘肅電網,也服務于張掖經濟社會的發展?!?/section>
分享到:

關鍵字:抽水蓄能電站

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
