中國儲能網訊:在國家“雙碳”戰略和分時電價政策的推動下,用戶側儲能電站正成為工商業企業降低用電成本、實現能源精細化管理的新寵??此坪唵蔚摹凹b箱”背后,實則是一個高度集成的系統工程。此次安捷正電參與建設的河南科迪2.5MW/5MWh用戶側儲能電站項目將從技術參數、系統配置、工程標準三大維度,解析該項目的技術亮點與落地邏輯。
01
核心技術參數:精準匹配工商業用能需求

項目聚焦乳業生產穩定用能場景,核心技術指標嚴格對標國家及行業標準,確保安全與效率兼顧:

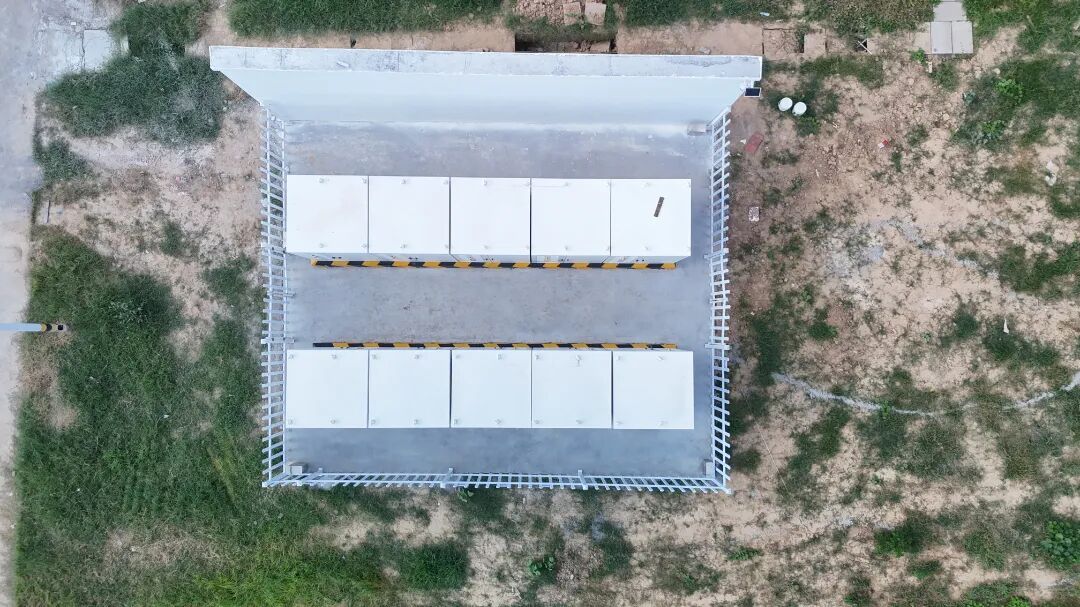

? 項目規模:2.5MW/5MWh,采用10套250kW/500kWh液冷一體機,單套設備功率密度與散熱效率更適配工業級連續運行需求。
? 接入標準:380V電壓等級接入配電網,符合《電化學儲能系統接入配電網技術規定》(NB-T 33015-2014)要求。
? 計量配置:配備4塊DTZ智能雙向計量表(1.5(6)A)及5塊DTSD1352-CT防逆流裝置,實現正反向電量精準計量與電網安全防護。
? 環境適配:設備運行滿足工業場景嚴苛要求,配套設施防護等級達IP45及以上,適配廠區復雜環境。
02
系統配置解析:從硬件到管理的全鏈條保障

項目在設備選型、系統設計、安全防護等方面形成閉環技術體系,確保長期穩定運行:
1. 核心設備與材料標準
? 并網柜:內部部件符合國標/行標,預留計量電表安裝位,進出線孔封堵完好,具備防水防腐功能,回路電阻及絕緣檢測達標;
? 線纜選型:采用滿足額定功率載流要求的專用電纜,絕緣層無破損,穿越孔洞做防火封堵處理,線槽無積水隱患;
? 結構基礎:槽鋼基礎涂刷防銹漆,混凝土基礎無風化破損,預埋件防腐處理到位,符合《混凝土結構工程施工質量驗收規范》(GB50204)。
2. 智能管理與安全防護
? 監控體系:配套儲能電站計算機監控系統,實現設備運行狀態實時監測、數據采集與遠程控制,滿足工業級運維需求;
? 安全設計:全站防雷接地系統完善,接地電阻檢測結果小于4Ω;儲能一體柜急停按鈕復位到位,底座封板齊全,后柜距墻間距≥700mm;
? 應急機制:建立7×24小時響應體系,一般故障48小時內到場,72小時內修復;針對基坑掉落、觸電、設備吊裝等風險制定專項預防措施。
3. 光儲協同邏輯
系統適配市面主流光伏組件,通過負荷移峰填谷、峰谷電價套利等功能,助力乳業生產降低電力成本,同時提升電網波動時的用能穩定性,完全符合強制配儲相關政策要求。
03
工程技術標準:標準化流程把控施工質量
項目以全流程標準化施工為核心,從設計到驗收建立多重技術管控體系:
1. 設計階段技術要求
? 設計深度:施工圖滿足《建筑工程設計文件編制深度規定》,安裝詳圖可直接指導施工,提供Auto CAD格式電子版圖紙及三維設計文件;
? 接口設計:涵蓋電氣、通訊、給排水等全系統接口,確保與廠區現有電力系統無縫銜接;
? 合規性:設計文件通過消防、抗震、節能、防雷接地等專項審查,符合《電化學儲能電站設計規范》(GB 51048-2014)。
2. 施工過程技術管控
? 測量放線:基于發包人提供的基準點,布設永久性施工控制網,放線誤差嚴格控制在規范允許范圍;
? 隱蔽工程:嚴格執行"自檢-申報-驗收"流程,電纜敷設、接地裝置等隱蔽部位需留存影像資料及驗收記錄;
? 設備安裝:儲能一體柜、匯流柜、并網柜等安裝符合設計要求,匯流柜內部銅排、塑殼開關接線可靠,無損傷破皮現象。
3. 驗收標準與依據
? 設備驗收:核對進場設備合格證、出廠檢測報告,儲能一體柜外觀無損傷掉漆,附件(天線、網線等)齊全;
? 性能測試:開展電纜絕緣電阻測試、接地電阻測試等關鍵項目,測試數據留存完整報告;
? 資料驗收:竣工資料包含18類核心文件,涵蓋施工圖、竣工圖、檢測報告等,紙質版3套+電子版2套,符合《建設工程文件歸檔規范》(GB/T 50328-2014)。
4.技術保障亮點:長效運行的核心支撐
? 質量保修:儲能系統設備及其他設備材料均享受2年保修期,地基基礎工程和主體結構工程按設計文件規定的合理使用年限保障;
? 培訓支持:在設備安裝調試期間提供7天現場培訓,覆蓋設備原理、操作運行、維護檢修等核心內容,確保運維人員熟練掌握操作技能。
