中國儲能網訊:近期,瓦錫蘭儲能公司市場開發經理Kashish Shah撰文指出,澳大利亞電池儲能市場環境復雜,審批周期長、風險高,這使得采用全方位系統整合模式成為項目成功交付與長期運營最可行的路徑。

2023年8月,瓦錫蘭公司成功為AGL公司在澳大利亞的Torrens Island項目集成了250MW電池儲能系統。
澳大利亞儲能市場正處在一個轉折點。隨著需求達到峰值和大量供應商進入儲能領域,開發商面臨的決策日趨復雜,已經遠遠超出了儲能容量這類的定價指標(美元/kWh)。
供應端正在快速演變,傳統的電池制造商、逆變器制造商和太陽能開發商都在提供電池儲能解決方案。與此同時,越來越多的組件供應商只提供部分子系統,而不對整體性能與風險承擔全責。此外,獨立軟件供應商也通過提供電池管理系統、電站控制器及市場收益優化軟件進入市場。
與此同時,在容量投資計劃協議(CISA)、長期能源服務協議(LTESA)和能源可靠性機制(FERM)等競爭性收入機制的支持下,電池價格下跌和吉瓦規模的新增產能正在推動電池儲能系統價格下行,促使行業趨向追求更低成本與多供應商配置。
從表面看,這似乎是一場追逐更低價格的市場競賽,雖然這可能適用于許多全球市場,但澳大利亞有所不同。開發商在這里提供的解決方案不僅要有成本競爭力,還需滿足嚴格的技術、監管和可融資性要求。
自主整合的興起及其風險
一些尋求成本優勢的開發商正在轉向自主整合——自行挑選電力轉換系統(PCS)、電站控制器(PPC)和電池儲能系統等組件的供應商,然后與工程、采購和施工伙伴簽訂交付合同。盡管這種方法可以降低前期成本,但鑒于澳大利亞獨特的障礙,它也帶來了顯著風險。
這與選擇一家經驗豐富的全方位集成商合作形成鮮明對比,后者能夠支持電網并網流程,根據場地特定要求定制項目設計,并通過單一責任主體確保在開發和運營的整個過程中滿足性能標準。
開發電池儲能項目的障礙和相關風險
(1)并網審批
獲得電網并網許可是首要的重大挑戰,也是耗時最長的環節。
這一步至關重要,因?yàn)椴⒕W(wǎng)審批可能需要長達兩年以上,如果在流程中期更換設備或供應商,可能需要重新提交申報材料,這不僅會導致項目工期大幅延誤、成本激增,還可能影響履行合同。
選擇自主集成的開發商,往往會將電池儲能系統的選型推遲至電網審批通過之后。盡管這種方式能帶來供應談判的靈活性與議價能力,但主要弊端在于:失去了跨電池儲能系統、電站控制器和電池管理系統的整體性能保證——這只有少數全方位供應商能夠提供。
(2)項目融資
在完成并網審批之后,項目融資便成為下一道難關。
如今貸款機構更傾向于為具備以下條件的項目提供融資:
·擁有成熟的本地項目經驗
·獲得母公司提供強有力的擔保
·分包商體系復雜度低
·簽訂長期服務協議
這些因素直接影響貸款機構對項目風險的評估,以及項目能否順利完成融資。
盡管澳大利亞政府為儲能項目開發提供了強有力支持,但許多項目仍推進緩慢。在容量投資計劃協議與長期能源服務協議框架下中標超過18個月的電池儲能項目(如南澳大利亞州和維多利亞州容量投資計劃項目)中,超過三分之二的項目尚未完成融資。
這一現象很可能意味著,這些項目缺乏上述部分條件,導致銀行對其放貸持謹慎態度。

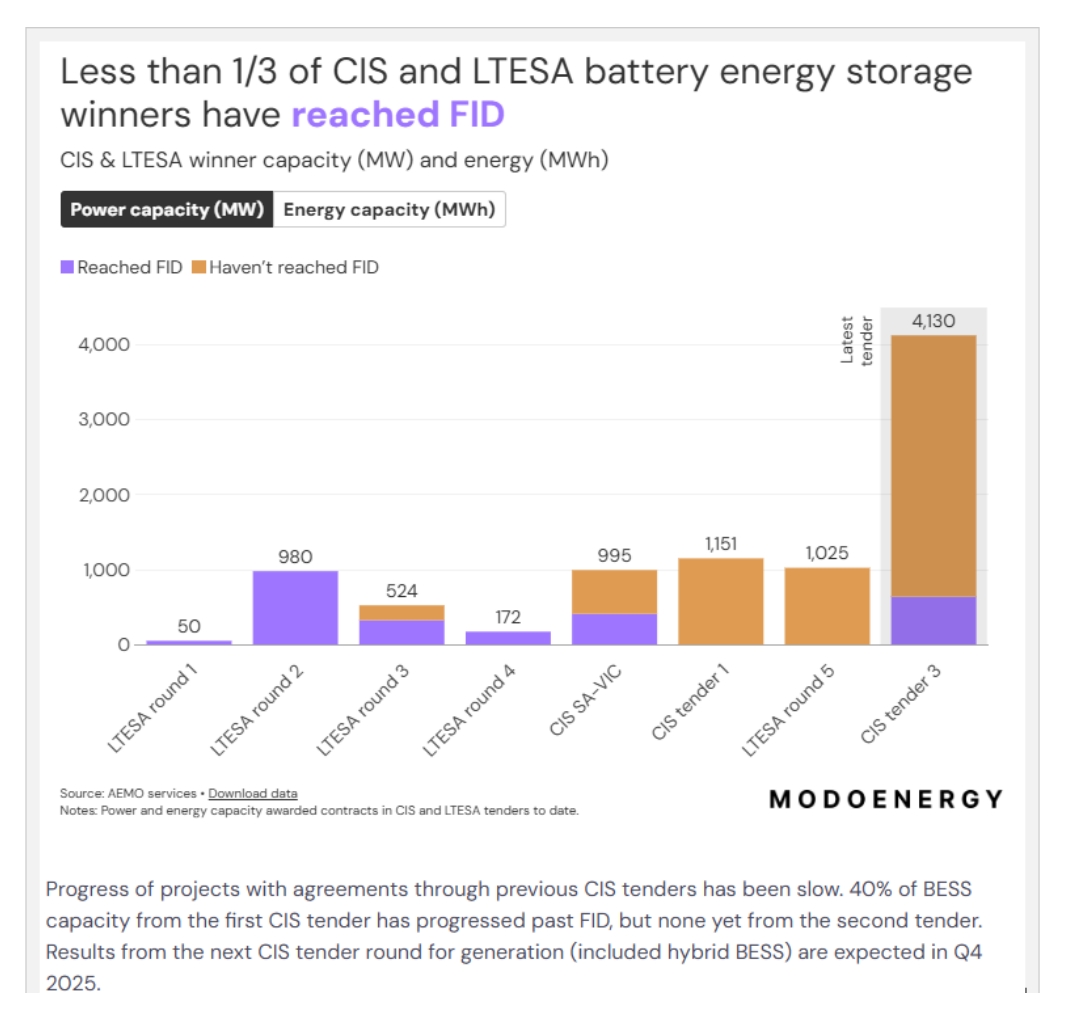

圖1簽署容量投資計劃協議或長期能源服務協議的電池儲能項目中,獲得融資的不足三分之一。
(3)項目交付與調試
在獲得融資之后,工作重心轉向交付、調試和測試。雖然這些步驟看似常規,但電池儲能項目往往會遇到意外挑戰,可能導致延誤和成本超支。
潛在風險:噪音與消防安全
隨著電池儲能系統越來越靠近居民區,噪音控制正在成為一個關鍵問題。與硬件或軟件問題不同,噪音問題需要針對具體場地的解決方案——如果沒有這些方案,電池儲能系統項目可能面臨資本支出超支或相關處罰。
同樣,消防安全和網絡安全也需要及早并主動地與監管機構、社區和項目業主進行溝通,這需要真正的項目合作伙伴,而不是只交付設備卻不承擔全部合規風險的供應商。
為什么全方位整合至關重要
全方位整合模式(由單一主體承擔項目設計、設備供應與系統集成的全部責任)為應對上述挑戰提供了一種可靠且值得信賴的解決方案。該模式能夠簡化合同架構、加快并網審批流程,并通過整合責任主體提升項目的可融資性。與自主整合面對多家供應商相比,全方位模式也更有利于開發商建立長期合作關系。
