中國儲能網訊:面對中東地緣沖突引發的嚴峻能源危機,英國首相基爾·斯塔默依然堅定押注本土清潔能源轉型。
“我們……擁有正確的能源供應計劃,” 斯塔默在上周四表示,他將太陽能農場和風力渦輪機等可再生能源描述為通往“獨立和安全”的途徑。這是對由能源安全與凈零排放大臣埃德·米利班德(Ed Miliband)領導的清潔能源戰略公開的背書。
幾乎同步啟動的英國電力史上最大規模并網機制改革,更印證了其決心。英國將清退超過 700GW 的投機性新能源與儲能項目,這場 “刮骨療毒” 式的行業洗牌,在重構英國儲能市場競爭格局的同時,也讓一批掌握高能量密度、低成本、長時儲能技術的中國企業,成為本輪改革中最主要的受益者。
一
英國堅定站在清潔能源一邊
雖然中東的戰火遠在數千英里之外,但英國經濟卻仍處于“火力范圍”之內,面臨著賬單飆升和通脹失控的威脅。
上屆保守黨政府在2022年和2023年總共花費了440億英鎊(586億美元),以緩解與烏克蘭相關的能源價格飆升對家庭和企業的影響。
與烏克蘭沖突如出一轍,此次中東戰爭無情地暴露了英國能源部門的脆弱性。海灣沖突爆發的第四天,英國天然氣價格翻了一番以上,達到每熱單位147便士。
為什么伊朗對卡塔爾液化天然氣(LNG)設施的報復性打擊及其對霍爾木茲海峽的封鎖,會對英國產生如此巨大的影響?
答案在于天然氣供應的全球化。
2024年,卡塔爾向英國供應的天然氣僅為8億立方米,占英國需求量的1%多一點,但卡塔爾在全球能源貿易中的角色不可避免地會產生連鎖反應。
“霍爾木茲海峽是全球液化天然氣貿易的頸動脈,”能源貿易通訊《Energy Flux》的創始編輯、能源分析師塞布·肯尼迪(Seb Kennedy)表示。
“英國進口量的多少并不是正確的衡量標準,”肯尼迪說,“英國對全球液化天然氣(LNG)市場的整體風險敞口才是真正的軟肋?!?/span>
LNG 已讓天然氣從區域性管道商品,變成高度聯動的全球性商品。英國約30% 電力來自天然氣發電,且超70% 家庭依賴天然氣供暖。因此,英國電力市場的價格幾乎總是由天然氣決定,因為它比可再生能源的電力更貴。
更關鍵的是,英國沒有天然氣儲備目標,當前儲氣量僅能滿足約12天需求,而德國為90天,法國超過100天。
面對內外壓力,英國首相斯塔默堅定地站在了清潔能源一邊:頂住美國前總統特朗普、國內保守派“開放北海油氣” 的施壓,公開背書清潔能源戰略。
“英國實現能源安全和主權的唯一途徑,是擺脫對不受控的化石燃料市場的依賴,轉向我們可控的本土清潔能源?!?/span>
二
并網堵點,曾是英國能源轉型的卡脖子難題
雖然力挺本土清潔能源,但長期以來,英國的能源轉型一直面臨電網接入這一卡脖子難題。
英國電網之前的接入采用“先到先得”原則,這一制度源于英國早期電網主要服務于大型集中式電廠時期,當時項目數量少、開發周期長、投資主體穩定,“誰先申請、誰先排號”便于管理且爭議較少。
但隨著英國推進凈零目標,太陽能、電池儲能項目激增,這套老舊機制的弊端徹底暴露。
一是審核門檻過低,投機性申請激增。許多項目未要求申請者證明其項目具備實際可行性就加入了排隊,結果導致大量開發商為“占位”而提交申請,哪怕項目短期內根本無法落地,導致“隨時可以開工”的項目被擱置。
許多項目在沒有土地權屬、政府許可或資金支持的情況下就提交申請,只為在未來轉售“并網資格”獲利。
二是電網建設滯后,容量供需失衡。英國輸電網建設速度遠跟不上新能源項目增長,英國國家能源系統運營商(NESO)缺乏足夠容量分配給所有申請者。
三是缺乏清理機制。原有制度未設置強制清理機制,開發商即使多年不推進,也不會被自動移出隊列。
這導致大量投機性申請涌入,使隊列急劇膨脹。最近五年內,接入申請量增長了十倍,累計超過700GW,是2030年所需容量的四倍,部分項目的預計接入時間甚至推遲至2039年。
能源大臣埃德·米利班德表示:“我們繼承了一個支離破碎的系統,在這個系統中,一些僵尸項目被允許拖延電網連接,而真正能夠帶來投資、就業和經濟增長的可行項目卻無法實現?!?/span>
三
引入全新篩選機制
目前,英國電力系統正在進行其成立以來規模最大的一次系統性改革,重新發放項目并網的“入場券” ——大量占位型“僵尸”項目將被剔除,具備短期交付能力、合規能力與本地化能力的項目,迎來加速并網的窗口期。
改革的關鍵舉措是引入全新的“全隊列第二階段篩選機制”(Gate 2 to Whole Queue,G2tWQ)。
具體而言,這是一個“篩選與認證”流程。它要求所有已在排隊或新申請并網的項目,都必須通過一套新的、更嚴格的“第二階段”(Gate 2)標準審核,才能進入改革后的新隊列并獲得確定的并網日期。
根據改革后的并網審核流程,項目將依據其準備就緒度以及與英國能源戰略目標的匹配程度進行評估并分級:
第一階段(Gate 1):適用于未達到第二階段標準的項目。此類項目將獲得第一階段并網許可,也可選擇終止并網申請。第一階段項目不會獲得確定的并網日期,但若后續能證明自身準備就緒度,仍有機會在未來的審核窗口中取得進展。
第二階段(Gate 2):適用于滿足最新準備就緒度要求及戰略匹配性標準的項目。此類項目可獲得確認的并網日期、接入點位及隊列排序。項目需要證明自身已具備“隨時可開工”的條件才能達到Gate 2標準。
Gate 2類項目進一步分為兩個階段:其中Phase 1項目將在2030年之前獲得并網許可,共計132GW;Phase 2項目將在2035年前完成并網,預計總容量151GW。

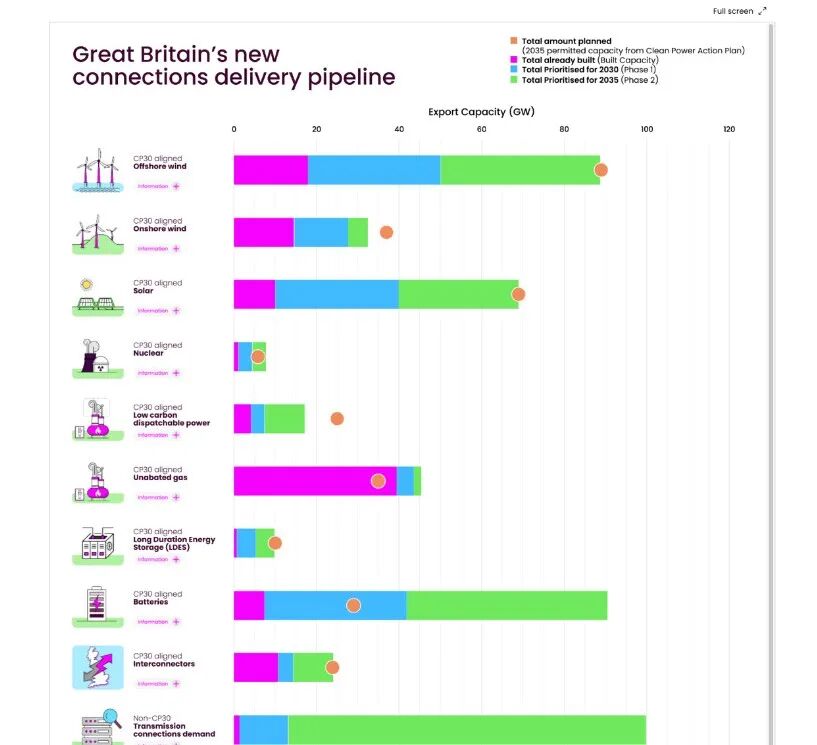

(第二階段Phase 1&2 項目概括,source:NESO官網)
在新的篩選機制下,在原本700GW的項目當中超過一半將被剔除,其中儲能項目最多,共153GW的電池儲能項目未被“優先考慮”,要么收到Gate 1的接入許可,要么完全被移除。
最終,進入2030年優先安排并網的新容量隊列包括:29.9GW太陽能、34.5GW電池儲能(BESS)、4.6GW長時儲能、3.6GW互聯輸電線路、32.1GW海上風電和13.1GW陸上風電。
因此,在英國市場,新的BESS項目不太可能在2035年前找到接入的機會。此外,一些受保護的項目將被推遲并網日期,但仍將被視為優先項目。
太陽能和儲能行業的貿易機構Solar Energy UK稱這些改革為“痛苦但必要的”。
四
儲能項目獲批需滿足什么要求?
儲能項目要想拿到 Gate 2 的 “入場券”,必須跨過NESO設置的兩大核心門檻,旨在檢驗項目是否真正“準備好”,以及項目是否是國家“需要的”。
一是準備就緒標準(Readiness):
項目必須證明具備“隨時可開工” 的能力,核心是土地權屬與規劃許可,其中最嚴苛的是能量密度要求。
英國 NESO 明確規定,儲能項目需滿足 0.0151 英畝 / MW(61.1 平方米 / MW)的用地密度要求,該指標覆蓋了電池集裝箱、逆變器、變壓器、防火隔離帶等全項目用地。一旦設備占地面積超標,哪怕其他條件達標,也會直接被降級至 Gate 1,徹底失去優先并網資格。
二是戰略一致性標準(Strategic Alignment):
項目必須滿足四類資質之一:一是持有 CfD、Capacity Market、 Cap & Floor等官方保護合同的項目;二是納入 CP30 行動計劃的長時儲能(LDES)等符合國家戰略的技術;三是 NESO 認定的重點項目;四是潮汐、地熱等小眾新興技術項目。
盡管大量僵尸項目被清退,但對于具體哪些項目獲得Gate 2資質,NESO并未公布。
據視知產研院獨家統計,在2024-2029年NESO公布的已獲并網許可的儲能項目的清單中,共有148個項目。

單位:兆瓦
預計到2030年,英國將有23.9GW儲能項目實現投運。其中2024-2025年投運的項目最多,共73個,總容量共5959.5 MW;2025-2026年投運16個,共計2397MW;2026-2027年投運17個,共5917 MW;2027-2028年投運15個,共4694.6 MW。2028-2029年投運18個,共4935.4 MW。另有9個項目未確定容量。
從項目規模來看,呈現“兩極分化”特征:小于100 MW的占多數,共72個;100 MW-200 MW的項目共30個;201 MW-500 MW的共34個;大于500 MW的項目有3個。其中,容量最小項目是1MW的Deeside Power Station,最大的是1,400 MW的Thorpe Marsh Energy Park。
六
中國企業搶占先機
這場行業出清,淘汰了投機性玩家,卻給技術實力過硬、交付能力有保障的中國儲能企業,打開了確定性的機會窗口。英國改革設置的兩大核心門檻,恰恰踩中了中國儲能產業的核心優勢。
比如在準備就緒標準方面,遠景、陽光電源等推出的更高容量的高度集成化儲能系統,在同等容量下占地面積更小。這直接幫助業主在有限的土地紅線內,實現了更高的報裝容量密度,確保了土地合規性評分。
另外,中國企業在磷酸鐵鋰長時儲能(如4h-6h 甚至更長)的成本控制和能量密度上具有統治地位。這意味著在“戰略一致性”評分中,中國企業提供的長時儲能方案更容易契合英國對電網穩定性的需求。
通過檢索相關公開報道,視知產研院發現,在前述148個已獲并網許可的項目背后,已經有不少中國重要企業參與。
比如Thorpe Marsh Energy Park項目,規模達到1,400MW/3,100MWh,由位于唐卡斯特的Fidra Energy開發,其電池由陽光電源提供。這是英國最大的項目,也是歐洲最大的項目之一。
基于對英國市場電力需求的深度洞察,遠景精準把握本輪并網改革機遇,成為布局最為活躍的中國企業之一。根據NESO公布的并網項目清單,遠景參與了Cellarhead 等多個項目,預計規模超600MWh。2025年11月,遠景與英國Statera Energy達成合作,為當?shù)刈畲驜ESS開發項目——Carrington提供儲能系統,總裝機容量680MW/1.36GWh,一舉拿下2025年中企在英最大儲能訂單。
遠景的核心競爭力在于能將AI與儲能解決方案深度融合,推動儲能從“硬件資產”進化為“人工智能資產”。遠景依托自研“天樞”能源大模型與“天機”氣象大模型,通過交易智能體與構網智能體協同,實現對電網的實時監測與高比例新能源并網的穩定支撐,其“預測-調度-交易-自學習”閉環算法對電價預測準確率超90%,精準契合英國電網對靈活性與穩定性的雙重需求。
在持續斬獲訂單的同時,遠景還在加速本土化布局。遠景動力英國桑德蘭電池超級工廠已于2025年12月投產,首期規劃產能15.8GWh,成為英國境內已投產的最大規模電池制造基地,標志著其供應鏈與交付能力的戰略落地。
英國的并網改革,使真正具備技術實力、交付與本土化運營能力的中國儲能企業脫穎而出,進一步從設備供應商加速成長為英國能源轉型的核心參與者。
七
77個長時儲能項目獲批
除了以上已獲并網準入的儲能項目,英國能源監管機構Ofgem近期還公布了77個通過了上限和下限計劃資格審核的長時儲能項目。其中,71個項目進入了第一階段(到2030年計劃裝機),6個項目進入第二階段(到2033年計劃裝機)
視知產研院梳理了77個長時儲能項目中的48個鋰電項目,如下
