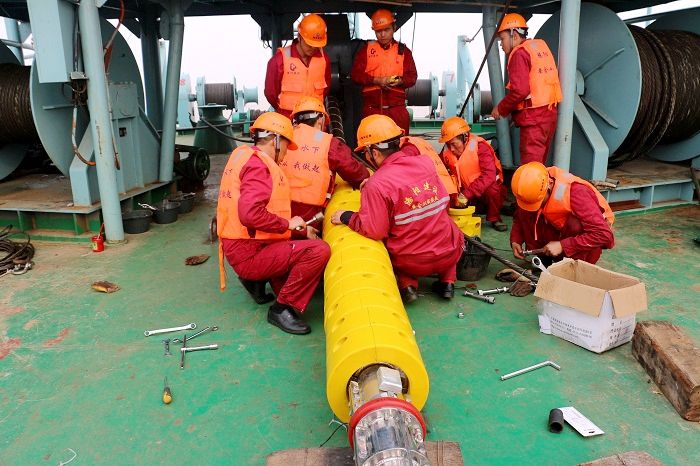

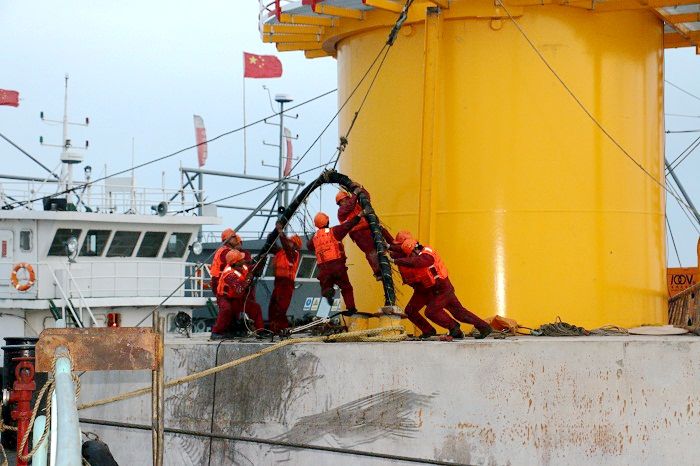

中國儲能網訊:10月11日22時58分,江蘇響水近海風電場項目最后一根35kV海纜在5#風機成功登陸。至此,本項目所有海纜全部敷設完成。
江蘇響水近海風電場項目場內共8條集電線路,總長約84.5公里,全部電能匯集到海上升壓站后采用一根總長12.9公里的220kV海纜送出。本項目220kV海纜為國內首根220kV電壓等級的三芯海纜,直徑粗重量大,敷設難度極大,敷設過程中響水公司精心組織,聘請國內電纜檢測權威機構上海電纜研究所進行全過程質量把控,最終確保220kV海纜成功敷設,220kV海纜自2015年底投運以來,運行狀態良好;35kV海纜規格型號繁多,為保證在有限的施工窗口期內完成海纜敷設任務,確保風機如期并網發電,響水公司合理安排海纜敷設順序,搶進度,保并網,一天敷兩根海纜,兩天敷五根海纜,創造了一個又一個敷設記錄。另外本項目在國內首次采用海纜保護裝置彎曲限制器,以保護J型管下端口懸空段海纜,有效提高了海纜在J型管位置的使用壽命。
下一步,響水公司將組織力量,集中開展剩余兩條回路的海纜終端制作及光纖熔接,以保證10月20日前實現主體工程全部機組并網發電。
